中控德令哈50MW光熱電站建設進度及10MW電站運行數據分享
來源:CSPPLAZA光熱發電網 | 0評論 | 12052查看 | 2018-06-29 11:13:00
CSPPLAZA光熱發電網訊:6月20日至22日,在中國國際光熱電站大會暨CSPPLAZA第五屆年會上,浙江中控太陽能技術有限公司董事長金建祥就青海中控德令哈50MW塔式光熱發電示范項目的建設進度及中控10MW光熱電站運營經驗同與會代表進行分享。


據金建祥介紹,截至6月10日,中控德令哈50MW光熱電站立柱安裝完成20473根,累計完成75%,預計7月中旬安裝完畢;定日鏡安裝11170面,累計完成42%,預計9月中旬所有定日鏡安裝完畢;吸熱器方面:預計6月底完成22片工廠制造,10月份完成安裝和調試;儲換熱系統方面:預計換熱器到貨時間為今年7月份,熔鹽泵8月份到貨,10月份開始化鹽,11月份開始調試。目前,汽輪機已經制造完畢,等待發貨。

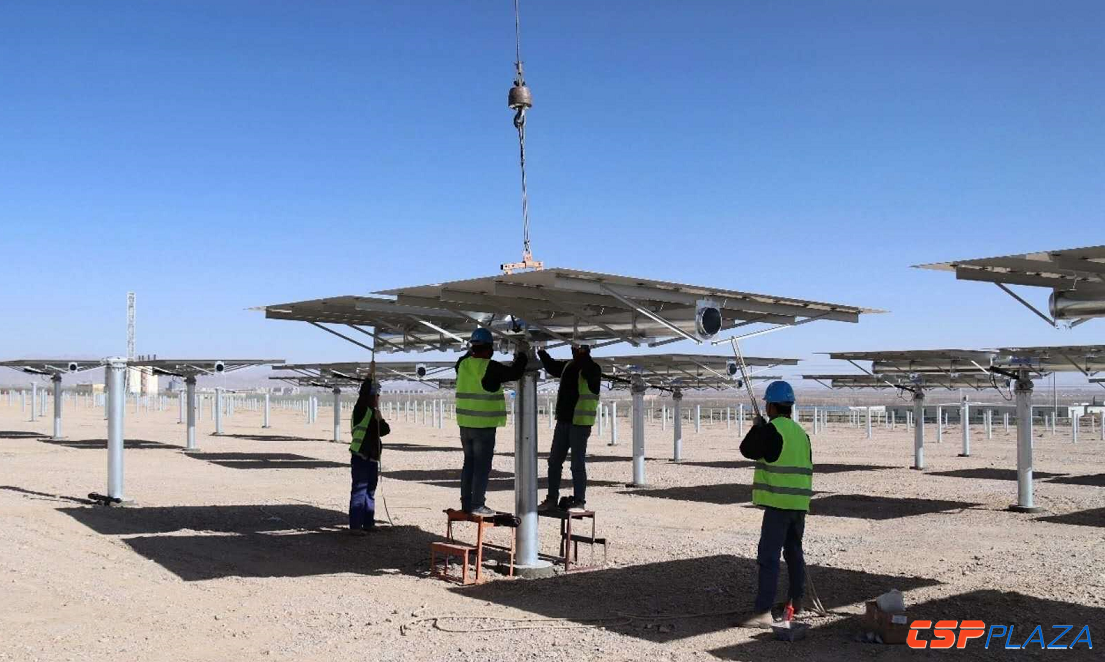

  圖:定日鏡吊裝現場

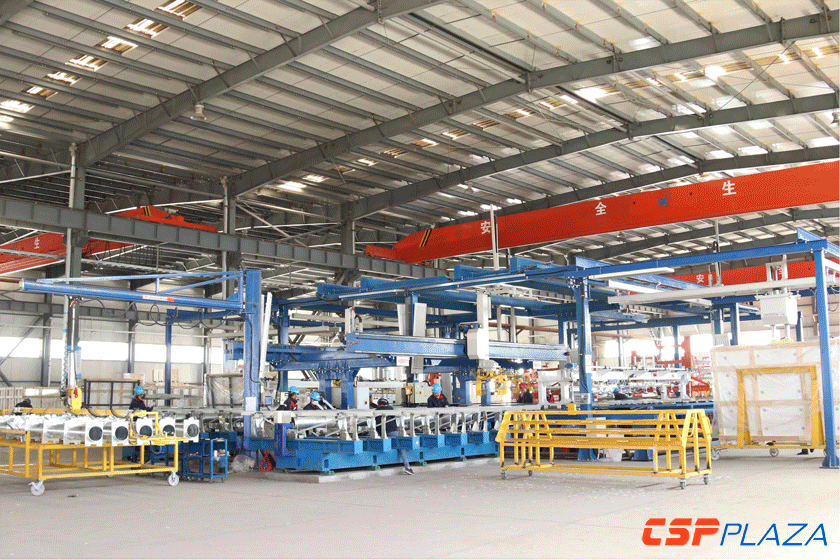

  圖:定日鏡組裝車間

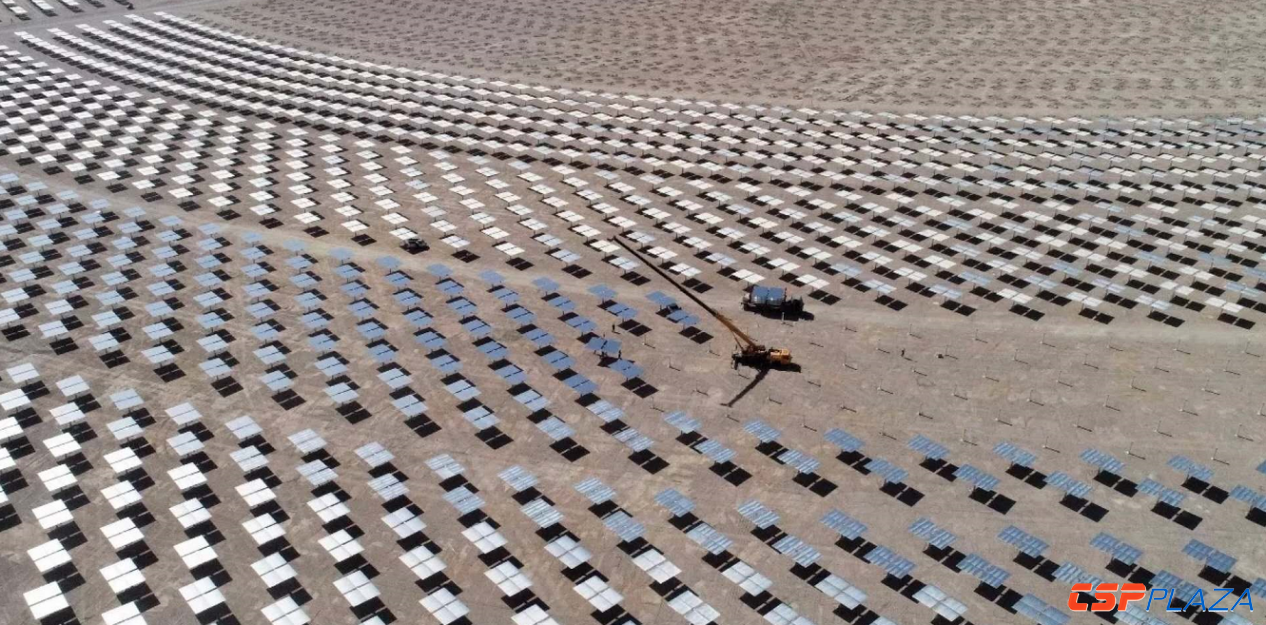

  圖:截至6月10日已安裝定日鏡11170面

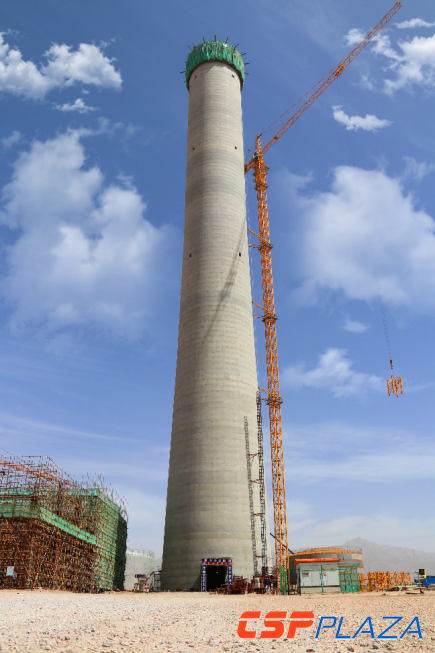

圖:吸熱塔于5月25日順利封頂

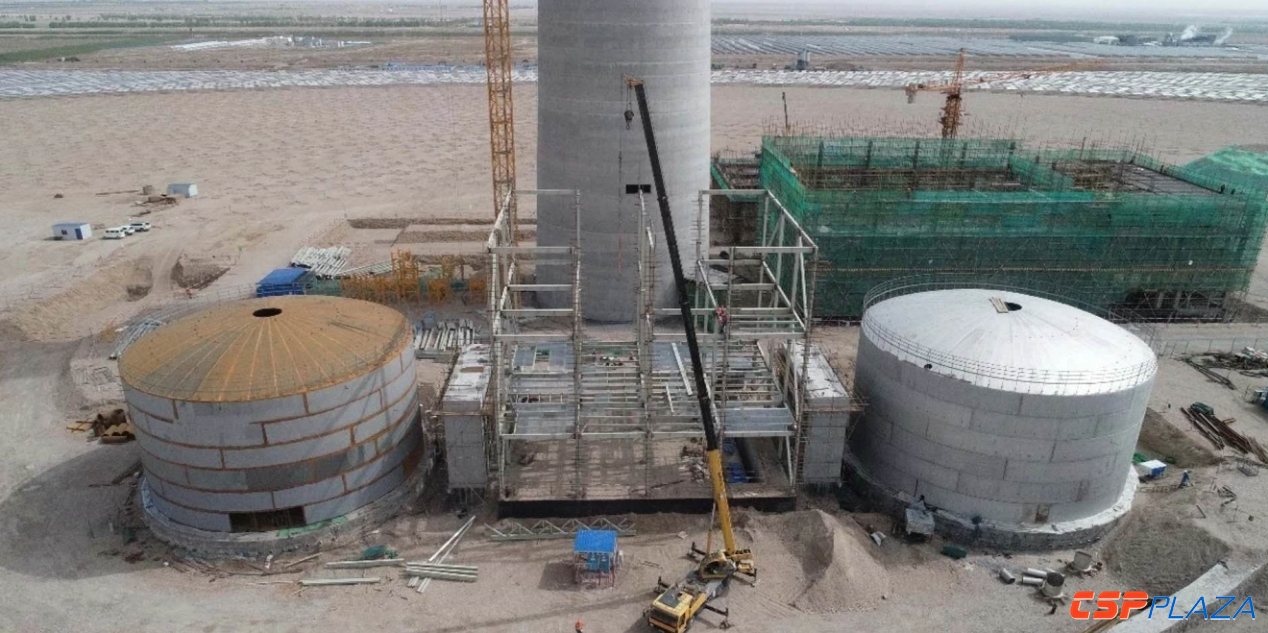

  圖:儲換熱系統施工現場

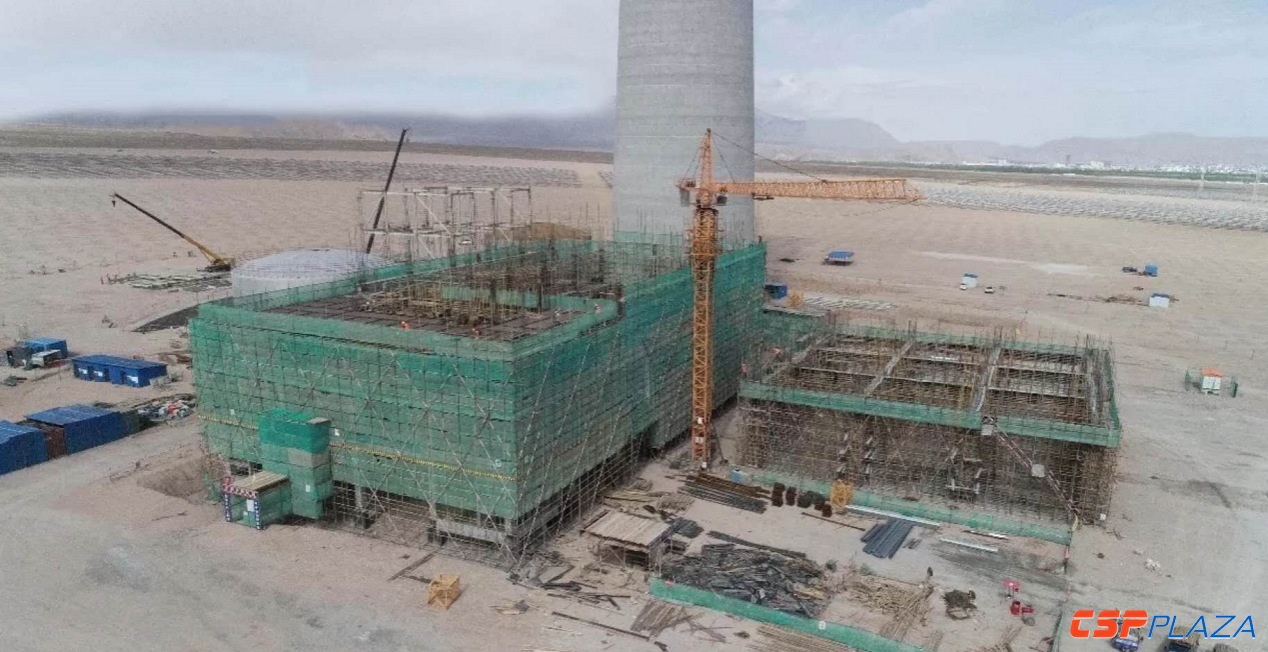

  圖:主廠房施工現場

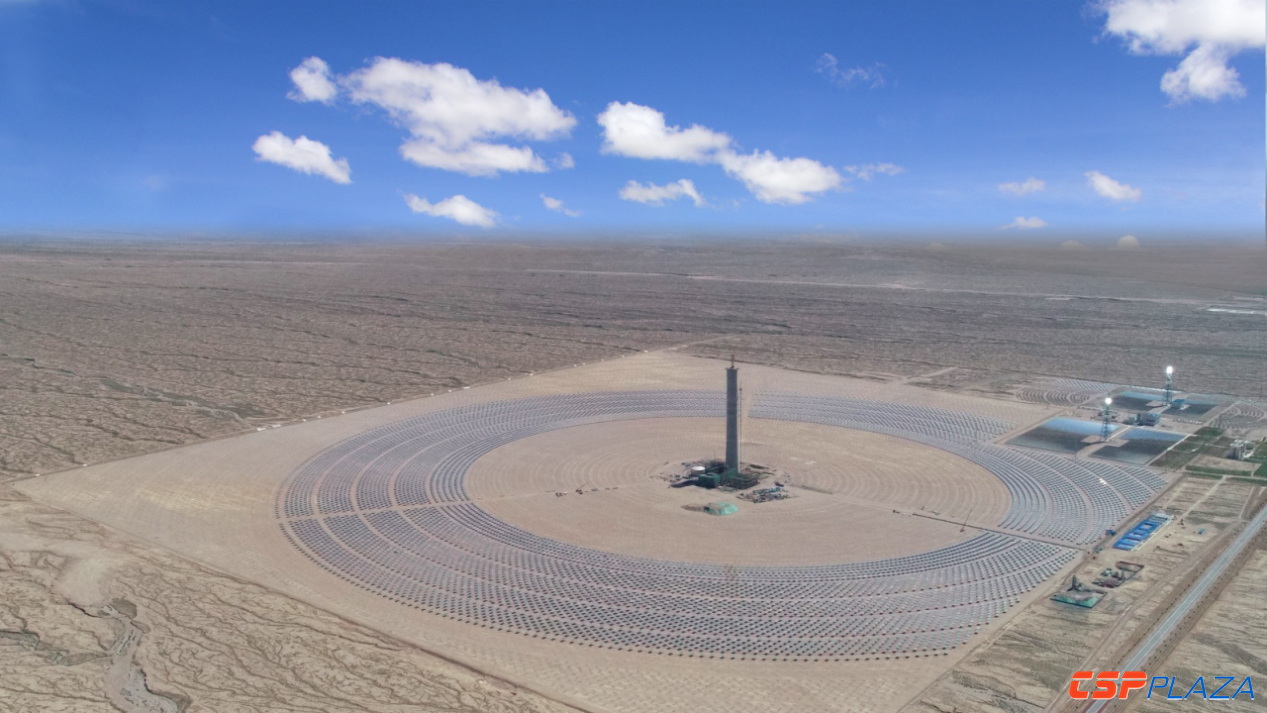

  圖:全場鳥瞰圖

目前,光熱電站的建設周期約為2年,而壓縮建設周期則有利于提升電站的投資回報率,降低度電成本。對此,金建祥指出,影響光熱電站建設周期的主要因素是設計、混凝土施工及部分設備供貨周期。在未來,隨著光熱設備的定型、設計及生產標準化程度的提升,設計院、制造廠商和施工單位也會積累豐富的經驗,光熱電站建設周期可以縮短至1-1.5年。

最后,金建祥表示,中控德令哈50MW光熱項目建設進展比較順利,預計12月份能夠成功并網發電;中控德令哈10MW電站運營情況良好,發電量達成率全球領先,最近半年發電量達成率達到94.2%。同時,他對即將投運的50MW電站充滿信心,并預測投運首年發電量達成率將達到80%,次年能夠達到95%。

更多精彩內容,請閱讀下面刊出的金建祥的演講全文:

各位下午好!接下來,我想同在座的各位分享一下青海中控德令哈50MW塔式光熱發電示范項目建設的一些體會和10MW電站運營的一些感受。

青海中控德令哈50MW塔式光熱發電示范項目于2016年10月份開工建設,預計到今年年底能夠并網發電。該項目技術、工程承包商均為浙江中控太陽能技術有限公司,總投資為11.3億元,靜態投資為10.88億,年發電量1.46億度,資本金收益率為12.8%。

關于項目的主要技術參數:德令哈的光資源比一般地方要好一點,DNI為2043kWh/㎡,去年的實測數據為2002kWh/㎡;項目占地面積為2.47km2,總采光面積為542700㎡,吸熱器額定熱功率為230MWt,儲熱容量為869MWh,儲熱時間為7.2小時,汽輪機額定功率為50MWe。


關于項目的設計:項目設計單位中國電力工程顧問集團西北電力設計院是非常權威的設計單位,同時中控太陽能也參與了一些核心工作。在設計進度方面,2016年12月份做了補充可研編制;2017年2月份做初步設計;2017年6月份完成初步設計;2017年8月份完成吸熱塔上部結構施工圖設計。整體而言,初步設計周期為4個月,詳細設計周期為14個月。由于首次做這樣的設計,因此要留有足夠的余量。當然,隨著項目經驗的不斷積累以及設計的標準化,項目整體的設計時間可以由18個月縮短到8個月。

鏡場由中控太陽能公司承建,共計27135臺定日鏡,包含1套控制系統,4輛清洗車,鏡面清潔周期為每周清洗一次(德令哈的空氣比其它地方干凈一點)。

關于定日鏡的主要參數:工作風速為16m/s以下,最大的生存風速為37m/s,工作溫度為-40℃至65℃,防護等級為IP65,工作海拔在5000m,壽命長30年,反射率為0.94,年故障率為0.3‰(故障率非常低)。

關于定日鏡組裝車間:采用全自動生產線,占地面積2400㎡,每條生產線每天產量為150套,相當于3000㎡的生產能力,如果采用2條生產線,每天的生產能力就可達到6000㎡。

關于鏡場進度和定日鏡安裝進度:截至6月10日,完成立柱安裝20473根,累計完成75%,預計7月中旬可以安裝完畢;定日鏡已安裝11170面,累計完成42%,預計9月中旬可完成所有定日鏡的安裝。班組安排情況為:立柱安裝4人,定日鏡組裝人數6人。

吸熱器是由杭州鍋爐集團股份有限公司設計的,直徑為12.14m,高度為15.03m,設計效率為90%,吸熱屏數量為32片,預計6月底可完成22片工廠制造,10月份能夠完成安裝和調試。

儲換熱系統進度相對有點耽誤:2017年7月儲罐基礎開工,2017年9月完成混凝土基礎,預計今天7月份換熱器到貨,8月份熔鹽泵到貨,10月份開始化鹽,11月份開始調試。目前,汽輪機已經制造完畢,等待發貨。

令人遺憾的是,受氣溫影響,2017年12月至2018年3月項目施工暫停。去年由于經驗不足,未能在冬季來臨之前完成吸熱塔施工,致使4個月的時間沒能利用起來,有點耽誤項目進度。由于我們在去年11月份的時候沒有按期完工,耽誤了兩個月的時間,因此,到今年5月下旬才完成吸熱塔施工。

總體來看,項目在今年年底實現并網發電的可能性還是比較大的,所謂可能性就是不能完全保證,需要留意一些意外情況的發生,畢竟在當今社會,意外情況時有發生,諸如環保問題等等,都可能會帶來一些影響,但是目前還沒有發生會影響項目按時并網發電的大事情。

對于如何縮短項目建設工期,一直是大家非常關注的話題,而我們在這方面也有很多體會。目前,光熱電站的建設周期約為2年,壓縮建設周期有利于提升電站的投資回報率,降低度電成本,這點大家都很明白。

那么,如何縮短建設周期呢?我認為,第一個影響因素是設計。目前,從初步設計到詳細設計要花費18個月的時間,而通過技術路線的定型、設計的標準化和可復制性的提升,我相信第二、第三個電站的設計周期可以大幅度縮短,預計設計周期可以縮短到8-10個月。

第二個影響因素是混凝土施工。在中國西部地區特殊的氣候環境下,冬季溫度很低,要進行混凝土澆筑施工是非常困難的,約有4個月的時間要暫停施工,因此,我們要考慮如何在可以施工的時間段內里完成土建澆鑄施工,同時,在冬季我們可以開展室內安裝調試工作。一般來說,吸熱塔的建設周期為6個月,考慮到冬季無法施工,因此最好在3、4月份啟動建設,在11月份之前完成這項任務。這樣,我們就可以對11月份到次年3月份這4個月時間進行合理安排。


除此之外,由于部分設備供貨周期很長,比如吸熱器、換熱器、熔鹽泵及汽輪機等大約需要12個月的時間到貨,這也會影響項目建設周期。如果我們選用國外生產的汽輪機,可能需要15個月的時間到貨,若想縮短時間,不能期望老外為我們加班加點,倒是中國人加班加點是常事,你可以有所期待。因此,只有通過設備定型、生產過程的標準化、模塊化以及原材料批量采購,可以大幅度縮短供貨周期,也可按照連續建設幾個電站的要求提前下單;如果每個項目均按照工程節點單獨下單,那么12個月的制造周期是省不出來的,反之可以大幅度縮短長周期設備的生產時間。


我們相信,未來隨著光熱設備的定型、設計及生產標準化程度的提升,設計院、制造廠商和施工單位也會積累豐富的經驗,光熱電站建設周期可以縮短至1-1.5年(我們認為1年之內的可能性是不存在的)。


在接下來的時間里,我想就中控德令哈10MW項目運行的體會跟各位分享一下。下圖顯示的是從2017年1月至2018年5月,10MW電站的理論發電量和實際發電量統計情況,這些數據囊括了所有影響發電量的因素,即天氣原因、運營經驗和設備故障(前幾次會議中提供的幾份報告將設備故障的因素剔除了,更多的是關注運行水平,這是緣于公司內部對運營考核要扣除設備故障的影響)。

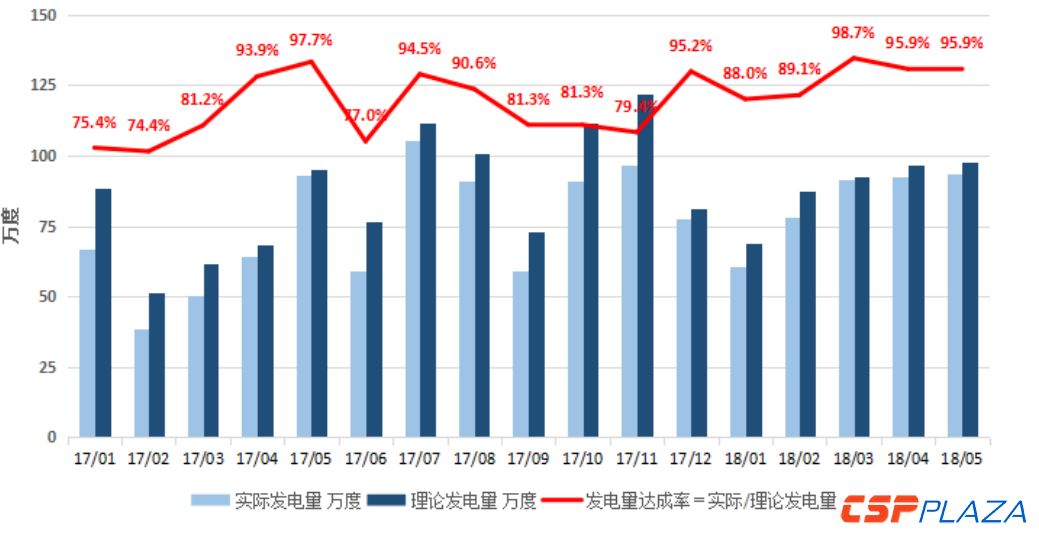

圖:中控德令哈10MW塔式光熱電站發電量達成率(2017.1-2018.5)


2017年,10MW電站的理論發電量是1039.7萬度,實際發電量大約900萬度(899.4萬度)。我們從上圖中可以看出來,2017年前幾個月發電量比較少,實際值和理論值差距比較大,有好幾個月的發電量達成率都不到80%。另外,雖然去年9、10、11月份德令哈光資源較好,但實際發電量和理論發電量差距也比較大,主要原因是這段時間在整改故障設備。


由于德令哈冬季(1-3月份)天氣變幻莫測,而且下雪、沙塵暴天氣比較多(平常是沒有的),極端天氣的影響比較大。10MW電站經過一年多的運營,在去年9、10、11月份時,熔鹽設備的各項故障都暴露出來了,我們?yōu)榇嘶ㄙM了3個月的時間做了集中整改。從2017年12月份開始到現在,是10MW電站經歷整改之后正常運營的半年,這半年運行情況非常良好。1月份、2月份發電量達成率接近90%,跟去年同期的達成率相比,有了大幅度的提升(有15個百分點的提升),而3月份、4月份、5月份的達成率高達98.7%、95.9%和95.9%,最近半年平均達成率達到94.2%。


此外,我們對過去半年10MW電站的發電量情況做了分析,其理論發電量為524.5萬度,實際發電量為493.6萬度,發電量達成率為94.2%,比上年同期提高了8.8個百分點,這個提升是比較明顯的,原因有以下幾條:第一,預警極端天氣,采取多項有效的預防措施,減少極端天氣對運營的影響;第二,設備度過了磨合期,運維策略得到優化,檢修經驗不斷積累,熔鹽設備故障率大幅度下降(設備故障影響占比從去年的8.9%下降到今年的2.1%);第三,運營操作的影響則維持在3%左右,沒有大的變化。


到目前為止,國外同行經過多年的努力,發電量達成率最好的也就是93.8%,而我們10MW電站正式運行的第一年就能夠達到86.5%,最近半年已達到94.2%,這是相當不容易的?;蛟S有人會問:10MW電站的運行是不是簡單一點?但事實上,真正了解中控德令哈10MW電站工藝流程的人可能不會認同這個觀點,因為10MW電站的工藝流程遠比未來建成的50MW電站要復雜許多,運行操作遇到的困難也會很多。因此,我們對即將投運的50MW電站很有信心,并希望第一年發電量達成率達到80%,第二年就能達到95%。此外,我們今年對10MW電站的內部考核指標是發電量達成率達到95%以上,而前半年已經達到94.2%,那么全年完成95%的指標是很有希望的。


最后,我想總結一下,中控德令哈50MW項目的建設進展比較順利,預計12月份能夠成功并網發電;光熱電站的整個建設周期未來能夠縮短至1-1.5年;中控德令哈10MW電站運營情況良好,發電量達成率全球領先!我們對即將投運的50MW電站充滿信心,預測投運首年發電量達成率將達到80%,第二年將達到95%。如果發電量達成率達到95%以上,那么電站就具有良好的經濟性,如果在80%以下,電站就沒有經濟性可言,故而并網之后發電量達成率將成為一切工作的核心!


謝謝各位!


提問:金總您好!我是艾默生網絡能源公司的,我們很榮幸為德令哈50兆瓦電站提供鏡場UPS,就是不間斷電源設備,針對剛才金總的發言,有一個問題,10兆瓦電站運行里,您提到了一個數據,發電量和上網電量實際上有一個數據差,這個數據差是電站自身的運營的廠用電嗎?


金建祥:對。將來50MW、100MW電站的廠用電比例最大的可能性是在9%左右,不會像現在的10MW那么高。


提問:在未來,10MW電站會和50MW電站執行統一的上網電價標準嗎?


金建祥:10MW電站是1.2元/度的電價,50MW是1.15元/度的電價。
