CSPPLAZA光熱發電網訊:Cerro Dominador是拉丁美洲首個光伏光熱混合電站,由一個裝機100MW的光伏電站和一個110MW的塔式光熱電站組成,總投資達18億美元。近日,該項目CEO Fernando González披露了項目建設的最新進展。

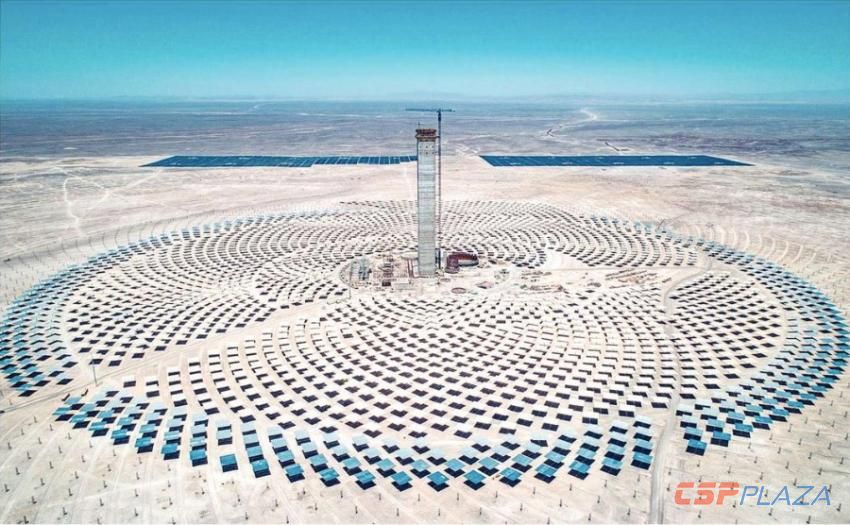

據Fernando González介紹,該項目的光伏部分已經于2017年8月份完成62MW的裝機并網成功,另外的38MW裝機也已經于2018年2月份并網。110MW的塔式光熱電站的建設進度則已完成80%,預計明年5月份可實現并網發電。目前已完成7000余面定日鏡的安裝工作,吸熱器安裝也即將完成。

據CSPPLAZA光熱發電網此前報道,Cerro Dominador光熱電站是拉丁美洲首個光熱發電項目,占地面積超過700公頃。其采用熔鹽傳熱儲熱技術,儲熱時長達17.5小時,可實現全天24小時持續不間斷發電,并配置10,600面140㎡大小的定日鏡。
該電站此前原本由EIG和西班牙可再生能源巨頭Abengoa組成的聯合體共同開發,項目于2014年開工建設,后因Abengoa陷入破產危機,項目被迫暫停。2016年,美國資產管理EIG(EIG Global Energy Partners)從Abengoa手中接手了該項目的開發權。
去年5月份,EIG宣布,該光熱電站完成7.58億美元的融資,具備了重啟建設的前提條件。EIG后續委任由Abengoa與Acciona組成的聯合體繼續完成智利110MW光熱電站Cerro Dominador的建設工作。
附英文原文鏈接:First Concentrated Solar Power plant in Chile and Latin America completes 80% progress
