9日10日,魯能集團有限公司在格爾木市召開國家海西多能互補集成優化示范工程光熱項目啟動驗收會議。

項目于2018年3月20日開工,魯能青海新能源公司認真貫徹落實“安全第一,預防為主,綜合治理”的方針,嚴格按照確定的一級網絡計劃,合理調配各種資源,精心組織現場施工。

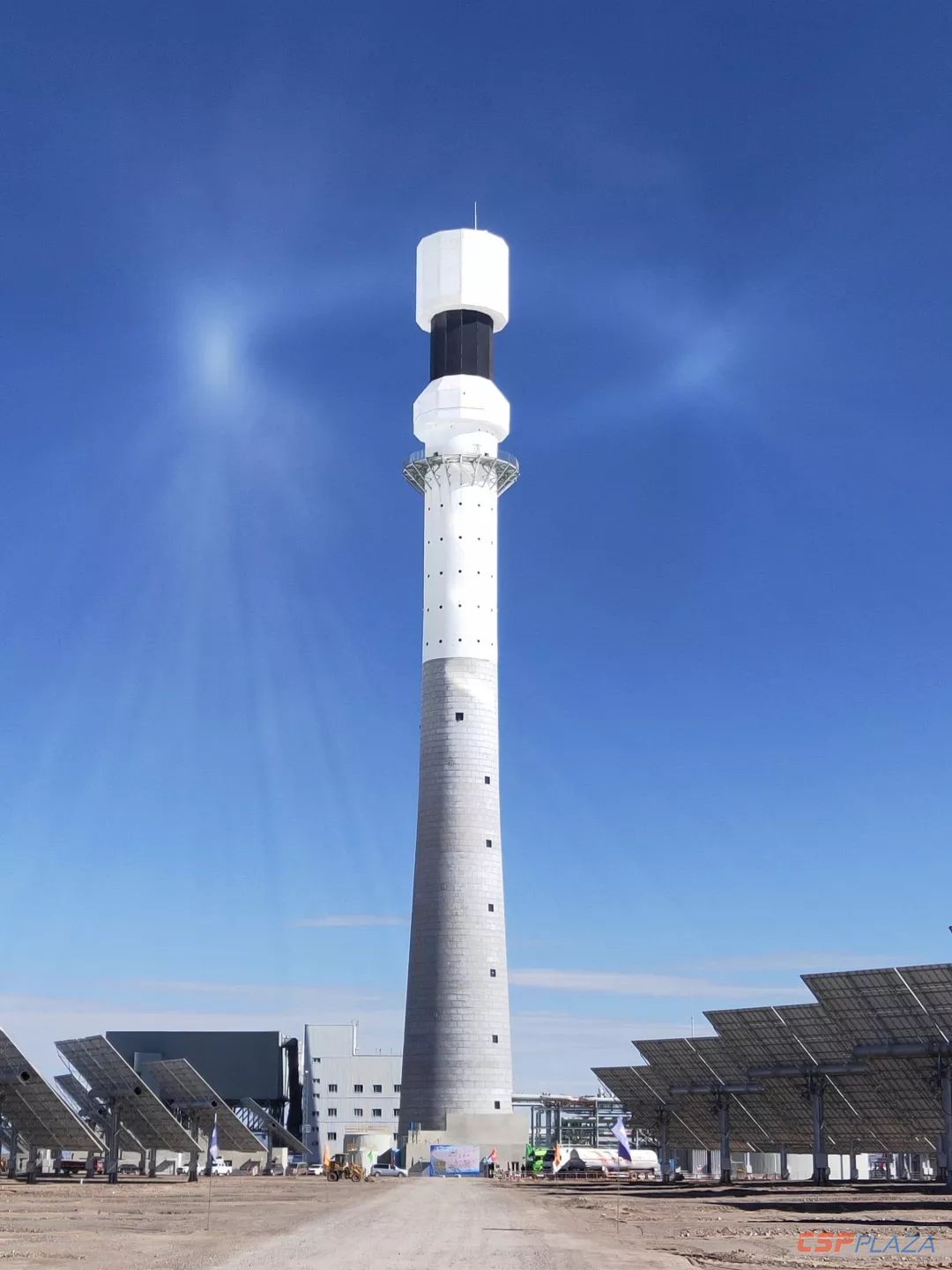

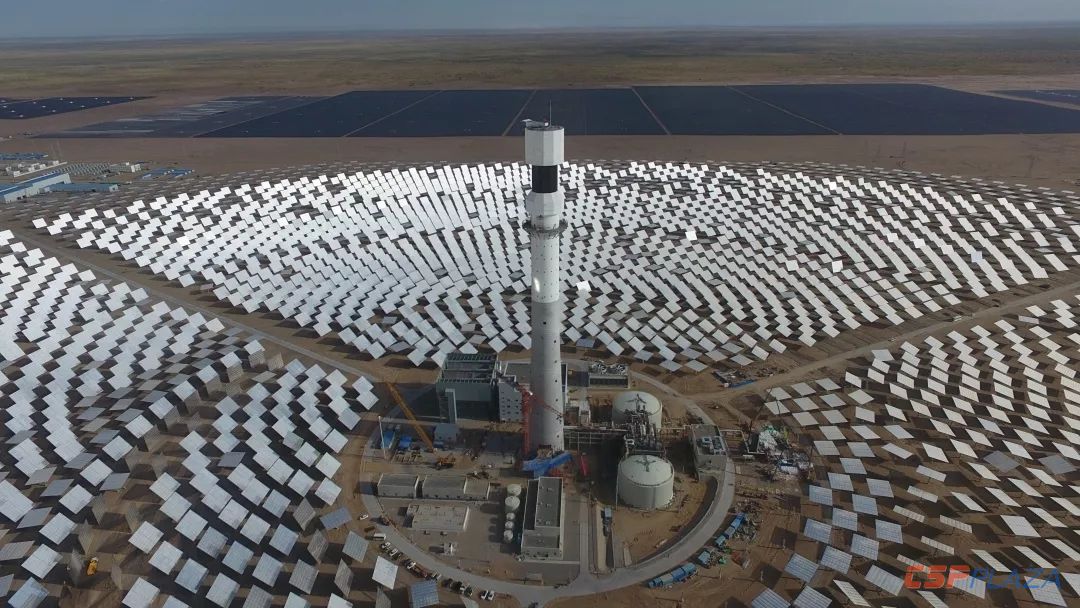

面對工期緊、施工環境差的困難,采取倒排工期法具體到天,責任到人,實施區域管理。吸熱塔施工采取冬季施工方案,冷熱鹽罐焊接中采取冬季搭設保溫大棚,全力保證施工安全質量進度目標。
項目建設過程中,嚴格過程控制,確保里程碑計劃按期完成,建立動態施工協調機制。組織召開高層協調會14次,對光熱項目設計、施工及設備采購等事項進行了專項部署和督導,累計解決問題188項。通過組織現場建設聯絡會15次,每周常態化召開進度推進會,及時解決了施工過程中發現的問題,有效地保證了工程安全質量目標。
項目堅持“百年大計、質量第一”的方針,樹立“國家優質工程獎”質量目標,于9月3日完成青海省電力工程質量監督中心站并網試運前質量監督檢查,9月5日完成青海省電力公司并網驗收,9月8日完成投運前外部專家會診,9月8日至10日完成啟委會檢查及驗收。
會上,各參建單位分別作了項目建設、監理、施工情況的匯報,啟動驗收委員會宣讀了專業驗收組驗收報告及啟委會決議,一致認為,項目具備啟動試運條件。魯能集團副總經理、黨委委員劉軍同志指出,該項目是國家電網公司、魯能集團公司2019年重點建設項目,建成示范意義重大。青海公司能夠嚴格執行國家電網公司安全標準化建設規范,項目安全文明施工取得成效;參建各單位高效合作,項目安全、質量、進度再創新高,為公司新能源項目建設再樹新標桿。

下一步,青海公司將持續以高度的政治責任感和使命感,嚴格按照啟委會決議和啟動試運規程做好設備投運前的檢查和調試工作,狠抓安全管理,高質量完成問題整改,扎實做好機組整套啟動試運工作,確保項目按期投產發電,以優異成績?yōu)橹腥A人民共和國成立70周年獻禮。
注:本文轉載自魯能集團青海新能源公司。
