定日鏡增溫技術應用,世界第一高壩冬季高寒“回溫術”
發布者:admin | 來源:中國水利水電第七工程局有限公司 | 0評論 | 12100查看 | 2022-04-13 19:37:52

四月的川西高原,依舊春寒料峭。在世界第一高壩——雙江口水電站大壩基坑施工現場,機械設備轟鳴齊響,有序行進。在2500米高程處,隨著鏡面旋轉,太陽光線精準反射到大壩心墻填筑區,這就是世界第一高壩的高寒冬季回溫術——定日鏡。經過半年多的反復論證和試驗,針對雙江口水電站高寒地區300米級礫石土心墻堆石壩太陽能增溫提效技術應用正式“服役”。

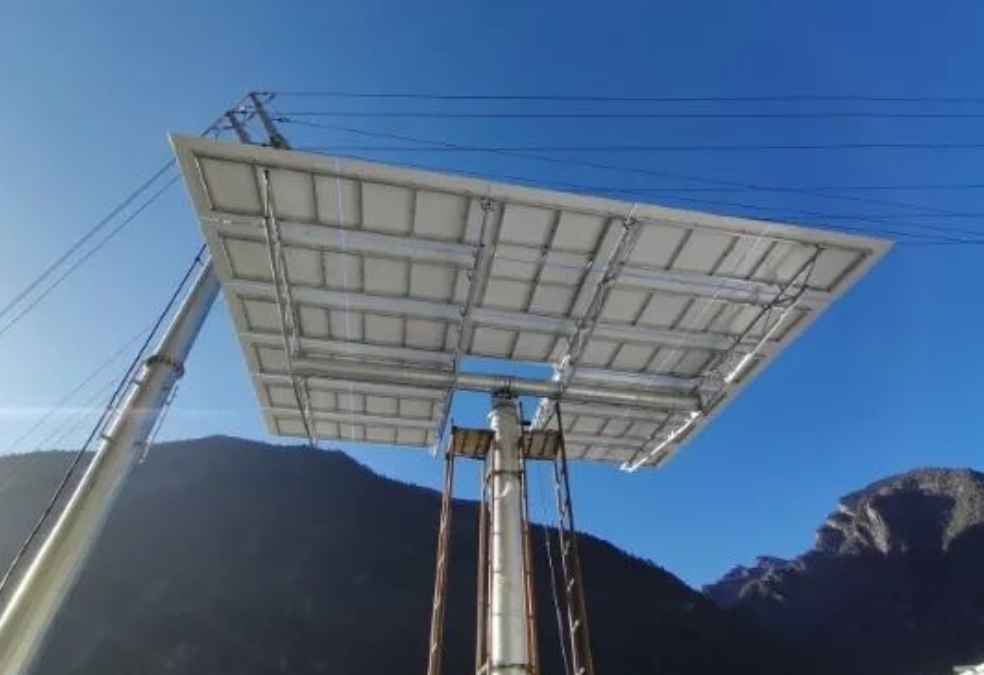

image.png定日鏡


據了解,作為大渡河上游龍頭水庫電站,雙江口水電站位于四川省阿壩州馬爾康市境內,大壩壩型為礫石土心墻堆石壩,最大壩高315米,是目前世界第一高壩,具有“高海拔、高壩、高地應力、高流速、高邊坡、高寒”等“六高”特點。


水電七局三分局自進場以來,便克服種種困難。2020年4月26日大壩心墻啟動填筑,但之后的填筑過程困難重重。高原地區天氣多變,夏日雨季綿長、冬季氣候嚴寒,極端氣溫低至零下20℃,有效施工期短,不考慮其他因素,單是應對天氣就需要耗費極大功夫。


依據現場降雨、氣溫統計資料反映,心墻全年填筑有效時間僅為6個月,遠低于招標階段大壩全年有效填筑時間8個月,其中冬季(12月~2月)在氣候條件很好的情況下有效填筑時間最長才1個月。


凍住的不止是壩面,還有珍貴的時間和迫切的工期。為了緩解“冬凍”問題,有效提高項目施工率,項目部組建了以項目總經理為組長的專門研究小組,同時聘請、咨詢相關行業專家,開始進行“保溫”研究。


2021年10月16日,中國水利水電建設工程咨詢有限公司受雙江口公司委托,在雙江口水電站工程現場組織召開了雙江口水電站大壩冬雨季施工措施技術咨詢會議,會議形成《四川大渡河雙江口水電站大壩冬雨季施工措施與抗沖耐磨混凝土配合比試驗成果》,“建議研究利用堆存場地和氣膜技術,構建全封閉大規模堆存和摻拌場地,并在其中實現上壩土體蓄熱或加熱的可行性”。因此,為提升大壩冬季有效填筑時間,有必要在雙江口水電站開展實施大壩心墻定日鏡增溫試驗工作。


為解決雙江口水電站大壩心墻填筑冬季施工期間全天無日照、氣溫較低、氣溫及土溫均達不到設計要求的問題,根據研究建議,提出一種采用定日鏡反射太陽光為大壩心墻填筑面增溫的技術方法。結合2020年冬季心墻填筑施工經驗及現場實際情況,確定采用在左岸增設定日鏡的方式將太陽光精準反射至礫石土堆石壩心墻區,對心墻填筑面進行增溫,間接形成日照條件,實現高寒地區背光施工界面快速除凍增溫,同時聚焦增加熱量,延長冬季有效施工時間,保證大壩填筑施工進度,降低施工成本。


首先理論分析定日鏡增溫土料目標任務的可行性,再現場驗證定日鏡增溫效果,同時收集相關參數,最后綜合因素確定定日鏡數量及位置,并進行現場應用。經過一系列測算,最終試驗部位選取了大壩左岸觀景臺至開關站一線、25號公路出口、23號公路端頭等部位布置定日鏡,對心墻填筑面進行照射。


【據CSPPLAZA此前報道,該定日鏡增溫項目采用了20臺成都博昱新能源有限公司H-67型定日鏡。由成都博昱與業主以技術開發(委托)合同的形式進行合作完成?!?/p>


從2021年12月7日開始施工到2022年2月23日安裝調試完成,前后70余天,均是高原峽谷最寒冷的時期,完成了20套定日鏡,合計面積1340平方米,同時采用專業分析軟件對光線進行追跡分析形成實時動態光照數據。根據現場實際天氣情況及太陽照射情況,定日鏡從安裝到完成,共計對比測溫15天。

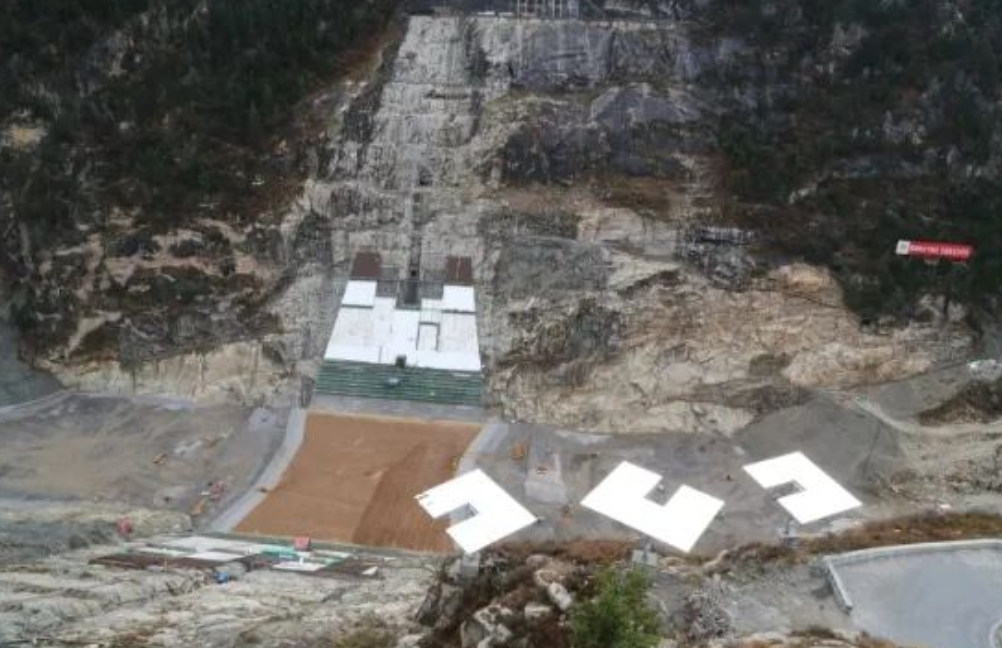

image.png雙江口大壩定日鏡排布


“我們通過對15天的數據分析,發現定日鏡照射面比非照射面平均氣溫高6℃左右;填筑面表面溫度平均高6℃左右;填筑面以下5厘米處溫度平均高1℃左右。”項目工程部負責人介紹道。


“綜合數據說明,在氣溫較低時段,定日鏡于上午9點啟動,定日鏡照射部位礫石土表面溫度基本能在上午9:30~10c00左右恢復至正溫,時長大概為0.5小時至1小時。未照射部位基本在下午13:00~13:30左右才恢復至正溫。這就意味著可提前3.5小時進行填筑施工?!鼻医?jīng)現場初步量測,每平米定日鏡反射的太陽光基本能照射其兩倍面積。


“定日鏡每天可為我們在有太陽的低氣溫時段至少能爭取3個半小時的寶貴施工時間,這對項目來說,是個重大的好消息。有機會從天氣不可抗力因素的桎梏中暫時跳脫,太好了?!弊鳛轫椖靠偨?jīng)理,華正超對于定日鏡增溫效果非常滿意,激動不已。這證明雙江口的冬季施工得到了一定程度上的保障。


自2022年2月24日驗收通過后,定日鏡正式開始進入服役期,這是光熱技術和水電建設的一次完美結合,也是水電建設者不斷突破桎梏,積極采用新技術新工藝為解決實際施工難題的不斷嘗試。


“不容易啊,咱們雙江口心墻填筑冬季施工關鍵技術總算是取得了實質性的進展?!彼拇ù蠖珊与p江口水電開發有限公司負責人對定日鏡的成功應用給予了肯定,也對水電七局科技創新豎起了大拇指。


來源:中國水利水電第七工程局有限公司,原文有刪減。
