12月7日,CSPPLAZA平臺會員單位首航高科對外披露了敦煌首航100MW熔鹽塔式光熱電站最新發電量數據,截止11月底,該電站2023年發電量為2.35億kWh,同比去年1-11月增幅21%,創電站投運以來歷年最高記錄。

圖:我國首座百兆瓦級塔式光熱電站——敦煌首航100MW熔鹽塔式光熱電站
敦煌首航100MW熔鹽塔式光熱電站2018年12月28日機組首次并網;2019年6月電站實現滿負荷運行,年發電量8647.17萬kWh;2020年年發電量1.37億kWh,增幅58.3%;2021年年發電量2.00億kWh,增幅46.2%;2022年因汽輪機缺陷,經專家提議機組最大安全運行負荷不超過63%,年發電量保持與2021年持平。
2023年,該電站再創電站投運以來歷年最高記錄,截止11月底發電量為2.35億kWh,同比去年1-11月增幅21%。
2023年由于機組最大安全運行負荷不超過63%,造成大量棄光,直接減少發電量6579萬kWh。2023年9月份單月發電量超過3192萬kWh,最長不間斷發電時長達338.21小時,生產廠用電率為8%,經過2023年各種運行數據分析,除發電系統外,聚光集熱系統,儲熱換熱系統運行指標均有明顯提升。

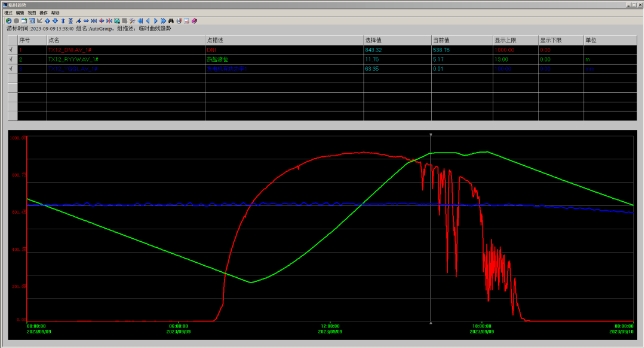

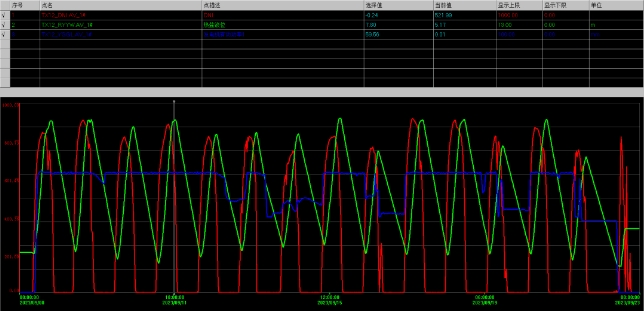

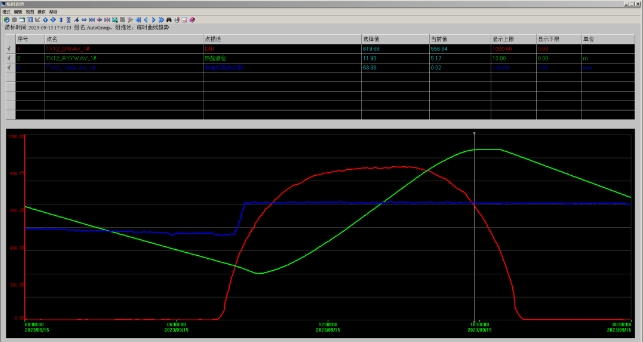

運行曲線圖
在2023年底至2024年初將對汽輪機高壓缸進行更換,推動發電島和太陽島及儲能島相匹配。
首航敦煌光熱100MW熔鹽塔式光熱電站從2018年至今連續五年,年發電量實現持續穩步上升,驗證了首航塔式光熱技術的可以適應復雜環境和各種運行工況,有良好的發展前景。首航高科方面表示,相信2024年首航敦煌塔式光熱電站各項發電數據將再創歷史新高!
