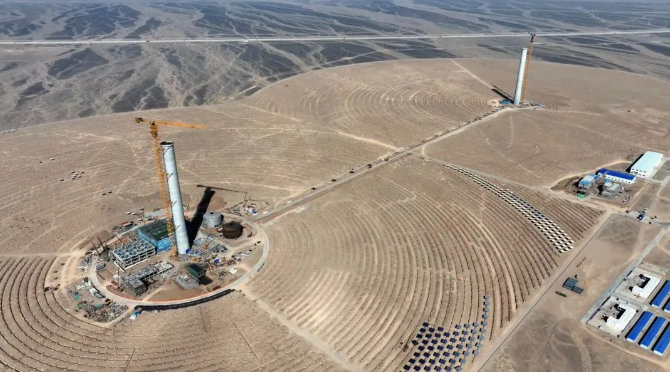

據瓜州發布消息,在瓜州70萬千瓦“光熱儲能+”項目光熱項目建設現場,工人正緊鑼密鼓地開展各項施工作業,焊接聲、切割聲、錘打聲與機器轟鳴聲,合奏出項目建設的“春日序曲”,該項目預計今年9月30日項目具備并網條件。

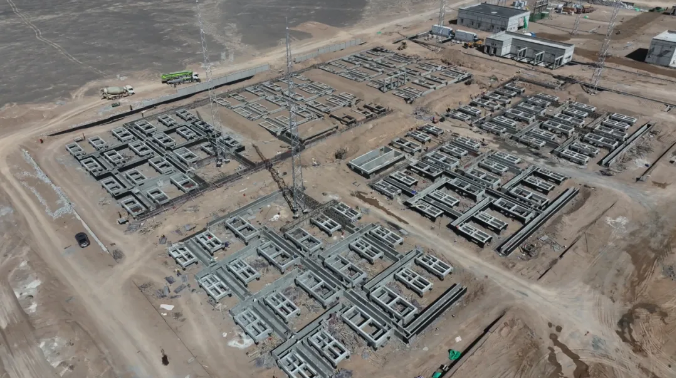

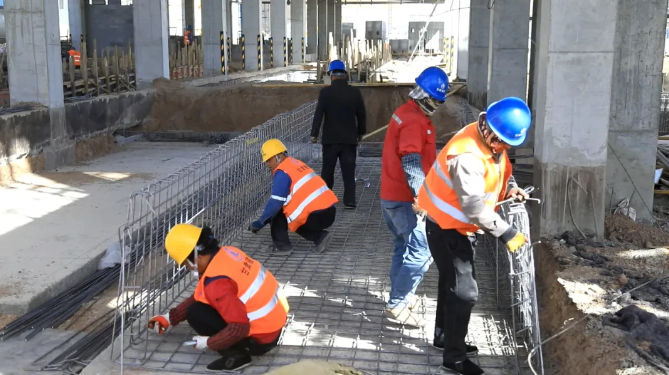

“目前,現有施工人員476人,正在進行主廠房結構施工、空冷島設備安裝、化水設備安裝、熔鹽儲罐施工、定日鏡安裝等工作?!比龒{恒基能脈酒泉新能源有限公司瓜州70萬千瓦“光熱儲能+”項目光熱項目現場負責人盧傳旺說。

瓜州70萬千瓦“光熱儲能+”項目作為全球首個“雙塔一機”風光熱儲一體化項目,總裝機容量70萬千瓦,建成后每年可為電網提供清潔電能19億千瓦時,相當于每年節約標準煤約58萬噸,每年減少二氧化碳排放量約159.6萬噸,為河西走廊清潔能源基地建設再添新動能。
“預計今年4月30日主廠房封閉斷水完成,化水制水系統于6月30日制出合格水,預計今年9月30日項目具備并網條件。”盧傳旺說。

據悉,瓜州70萬千瓦“光熱儲能+”項目由三峽恒基能脈(酒泉)新能源發電有限公司開發建設,由中國葛洲壩集團電力有限責任公司、CSPPLAZA平臺會員單位——甘肅省安裝建設集團有限公司、CSPPLAZA平臺會員單位——恒基能脈新能源科技有限公司聯合體EPC總承包,位于甘肅省酒泉市瓜州縣東北部,是甘肅省第一批大型風電光伏基地建設項目。
項目總裝機容量70萬千瓦,其中:光熱發電裝機10萬千瓦,光伏發電裝機20萬千瓦,風力發電裝機40萬千瓦。其中,光熱發電采用塔式熔鹽技術路線,裝機規模為2×50MW,采用“雙塔一機”模式,兩座200米高吸熱塔相距1公里,配置一臺額定功率為100MW的汽輪發電機組,高、低溫熔鹽儲罐各1臺,鏡場采光面積約80萬平米,選用29.7平方米的矩形定日鏡近27000面。2023年12月24日,風電光伏部分順利并網發電。
