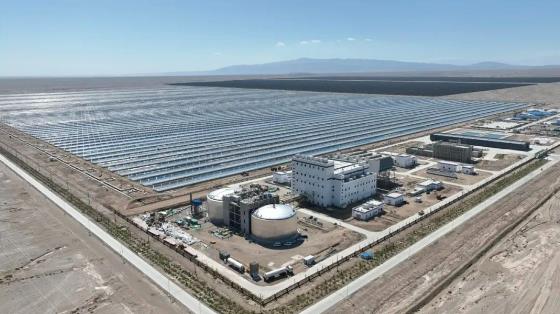

8月13日
由中核集團新華發電玉門新奧投資
中國能建中電工程西北院EPC總承包建設的
全球在建裝機容量最大
熔鹽線性菲涅爾光熱電站
玉門“光熱儲能+光伏+風電”示范項目
玉門10萬千瓦光熱儲能工程機組
系統調試完成
為后續整個項目全系統全容量并網發電
奠定了基礎
▌線性菲涅爾!全球最大

玉門“光熱儲能+光伏+風電”示范項目位于甘肅玉門市紅柳泉風光儲綜合能源示范基地,是國家第一批“沙戈荒”大型風光基地的配套項目,是甘肅省首批“光熱+新能源”示范項目之一。項目總規劃裝機70萬千瓦,包括10萬千瓦光熱儲能發電項目,40萬千瓦光伏發電項目,20萬千瓦風力發電項目和1座330千伏匯集站,通過1回330千伏線路單點接入電網。

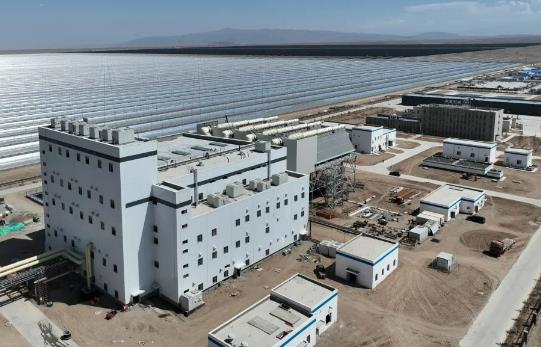

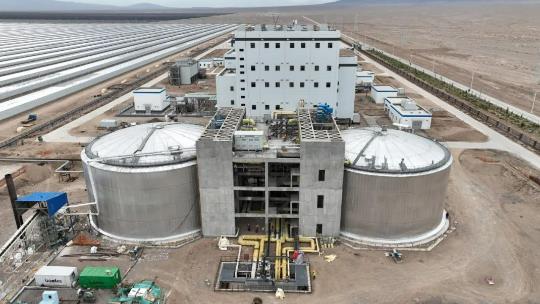

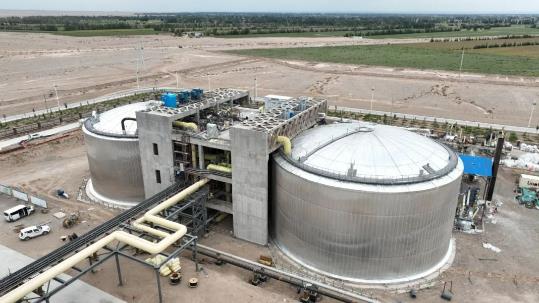

其中,西北院總承包建設的10萬千瓦光熱儲能項目,是目前全球在建裝機容量最大的熔鹽線性菲涅爾光熱電站,集熱面積達130萬平方米,使用二元熔鹽作為吸熱、儲熱介質,配置8小時熔鹽儲熱系統。
▌多項首創應用!設計優化
項目在設計、建造過程中,采用了一系列優化措施,采納了多項世界或國內首次應用方案。
▍SGS建筑與主廠房一體化設計

全國首次創新性采用了SGS建筑與主廠房一體化設計,極大縮短了四大管道長度,提高了汽輪發電機組效率。同時,最大化的改善了西北地區光熱電站運維自然環境差的現狀。
▍進口和國產熔鹽泵混合應用方案

首次采用進口和國產熔鹽泵混合應用方案,充分發揮了進口熔鹽泵安全、可靠的性能優勢,也為熔鹽泵國產化提供實際應用平臺,較大幅度節省了項目建設成本。
▍優化布置熔鹽母管及儲熱罐位置

通過優化熔鹽母管及儲熱罐位置布置,較常規方案熱鹽管道長度減少約1.2公里,且最大化減少了高溫熔鹽在集熱管的散熱損失。
▌建設過程

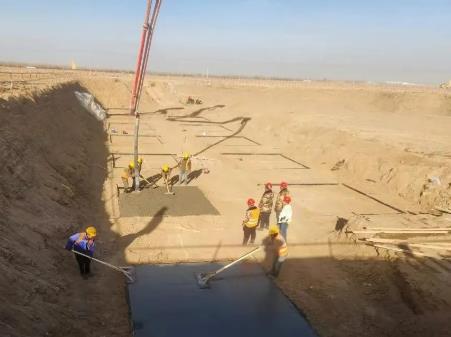

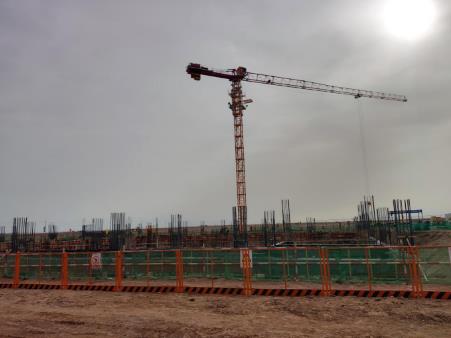

2022年12月5日主廠房第一批基礎澆筑

2023年4月11日主廠房基礎出零米

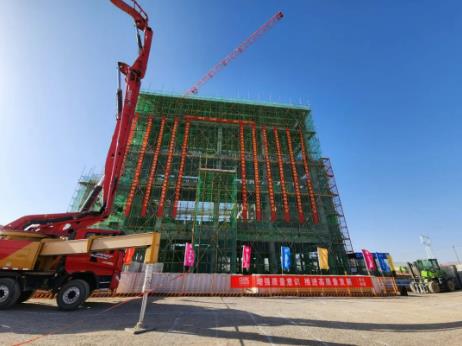

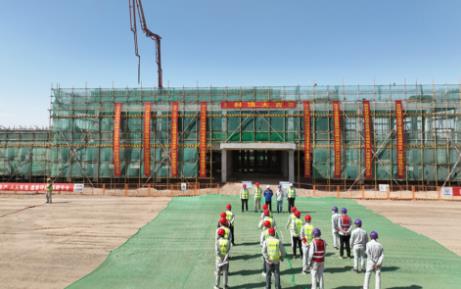

2023年5月17日綜合樓主體結構封頂

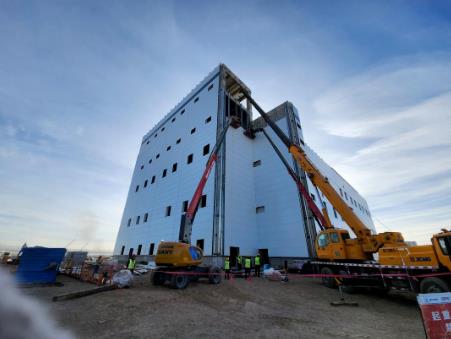

2023年9月16日主廠房結構封頂

2023年12月2日主廠房封外封閉完成

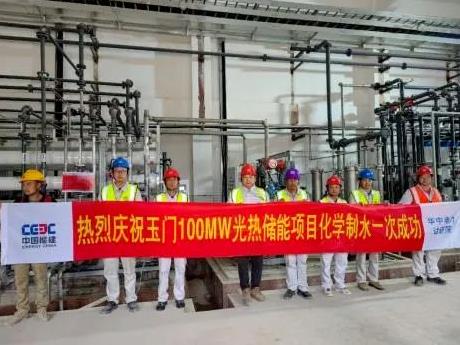

2024年5月27日化學制水一次成功

2024年7月31日倒送電一次成功

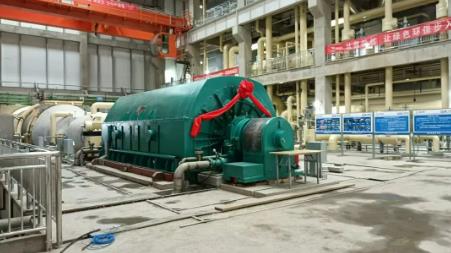

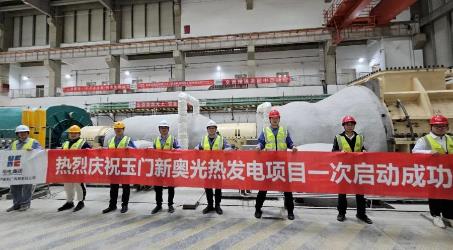

2024年8月6日汽輪機組一次啟動成功

2024年8月13日機組系統調試完成
