發布者:本網記者Grace | 來源:CSPPLAZA光熱發電網 | 0評論 | 6942查看 | 2016-11-03 14:01:00
CSPPLAZA光熱發電網訊:近日,位于以色列內蓋夫沙漠的全球最高塔式光熱電站Ashalim項目的建設現場正呈現出一片繁忙的景象,在1000多名工作人員的共同努力下,截至目前該項目的集熱場安裝工作已完成70%左右。
計劃2017年底前正式投運
Ashalim1電站是Ashalim太陽能綜合體的一部分,該綜合體包括兩個光熱發電項目和一個光伏發電項目。其中,Ashalim1項目由BrightSource和GE(原為Alstom,后Alstom被GE并購)等組成的聯合體Megalim太陽能公司負責建設。

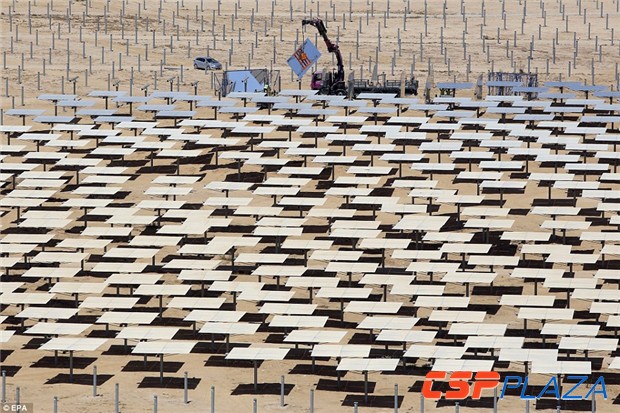

圖:工人們將安裝55000面反射鏡,約等于400個足球場大小

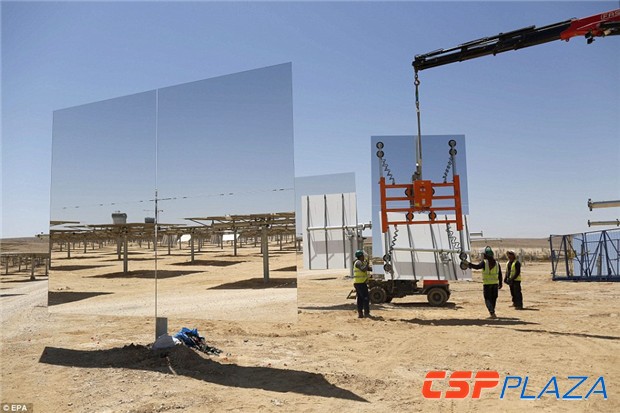

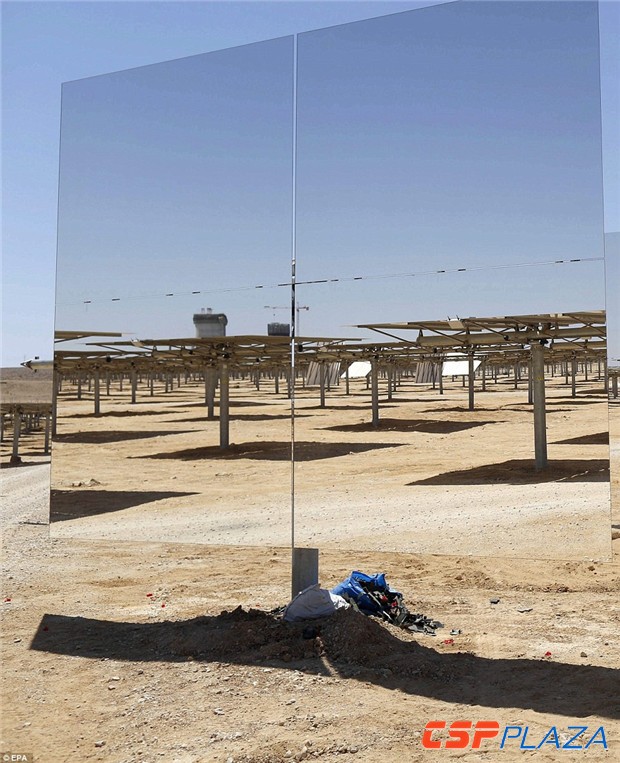

圖:定日鏡將采用無線控制模式跟蹤太陽
按照項目開發商BrightSource、GE和基礎設施建設公司NOY的計劃,該項目將于2017年底前正式投運。
據悉,該項目占地面積為3.15平方公里,塔高240米,從今年夏天開始,工作人員就已開始馬不停蹄地進行集熱塔的混凝土澆筑工作,預計這項工作將持續到今年年底。
此外,約2500噸重的吸熱器的制造工作也已展開,制造完畢后工人們將會通過獨立的舉重機將其就位于塔頂。

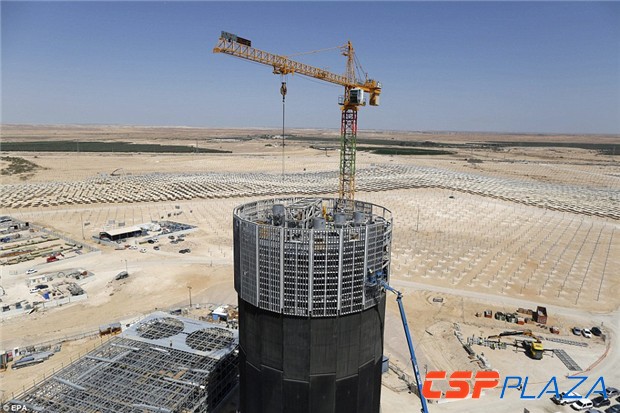

圖:集熱塔建設工作正在緊張進行
年發電量可達320GWh 約占以色列總發電量的1%
目前,以色列大多數電力依靠煤、石油以及天然氣等常規化石能源提供,但該國希望未來能更多地使用清潔能源。按照以色列政府德爾計劃,到2020年將實現可再生能源利用比例達10%的目標,對可再生能源的需求可以說是史無前例的。
該項目的建成投運預計將會給以色列帶來巨大的影響。該項目預計年發電量為320GWh,可以滿足約120000戶家庭的用電需求,而這些電量占以色列總發電量的1%。
據了解,以色列政府已同意以高于市場價格的標準來收購來自Ashalim1提供的電力。
